Montag, 25. April 2016

Mal ein Lebenszeichen von uns...

Ich weiß, ich weiß - lange nichts gehört. Schande über mein Haupt.

Da es nun mittlerweile schon Ende April ist, nehme ich mal Bezug auf meinen letzten Post, um wieder anzuknüpfen. Hier also gleich mal ein Tipp für alle zukünftigen Bauherren:

Das Zuschaufeln des Grabens für die Hausanschlüsse könnt ihr euch sparen - satte 42 Euro gab es für drei Tage Arbeit. Ich hab es mit Humor genommen und mich über das günstige Ganzkörpertraining gefreut.

Tja was ist sonst in der Zwischenzeit passiert - das wird jetzt echt ne Mammutaufgabe?!

Über Weihnachten und Silvester lief das Aufheizprogramm. Da ist ansonsten auch nichts passiert. Aber es ist toll, dass man endlich nicht mehr frieren muss, wenn man mal wieder was am Haus zu erledigen hat.

Ich sammle nochmal meine Gedanken und melde mich im nächsten Post!

Samstag, 12. Dezember 2015

Die Hausanschlüsse

Es ist vollbracht - wir sind am Netz!!! Die Hausanschlüsse sind ein weiterer Meilenstein auf dem Weg in unser Traumhaus. Das Wetter war ganz eindeutig auf unserer Seite, sodass die Firma Hoth alles an einem Tag, und ohne Probleme angeschlossen hat.

Einen Tag bevor die Hausanschlüsse gemacht wurden, war die Firma Hömmken mal wieder vor Ort und hat alle Steckdosen vorbereitet. Ich habe mich echt noch nie so über eine Steckdose gefreut - ja man wird leicht euphorisch, wenn es in den eigenen vier Wänden vorangeht. Ich hoffe, ich muss nicht eingewiesen werden, wenn das erste Wasser fließt :-)

Da wir den Graben im Zuge der Regenentwässerung und des Schmutzwasseranschlusses bereits für die Hausanschlüsse offen gelassen haben, galt es nun, den Graben wieder zuzuschaufeln. Ich kann euch garantieren, dass ich mindestens 7 Tage Muskelkater haben werden :-(. Wir bekommen diese Erdarbeiten vergütet, sodass wir hoffen, dass sich die Plackerei auch gelohnt hat. Wenn nicht - billiges Training würde ich sagen!

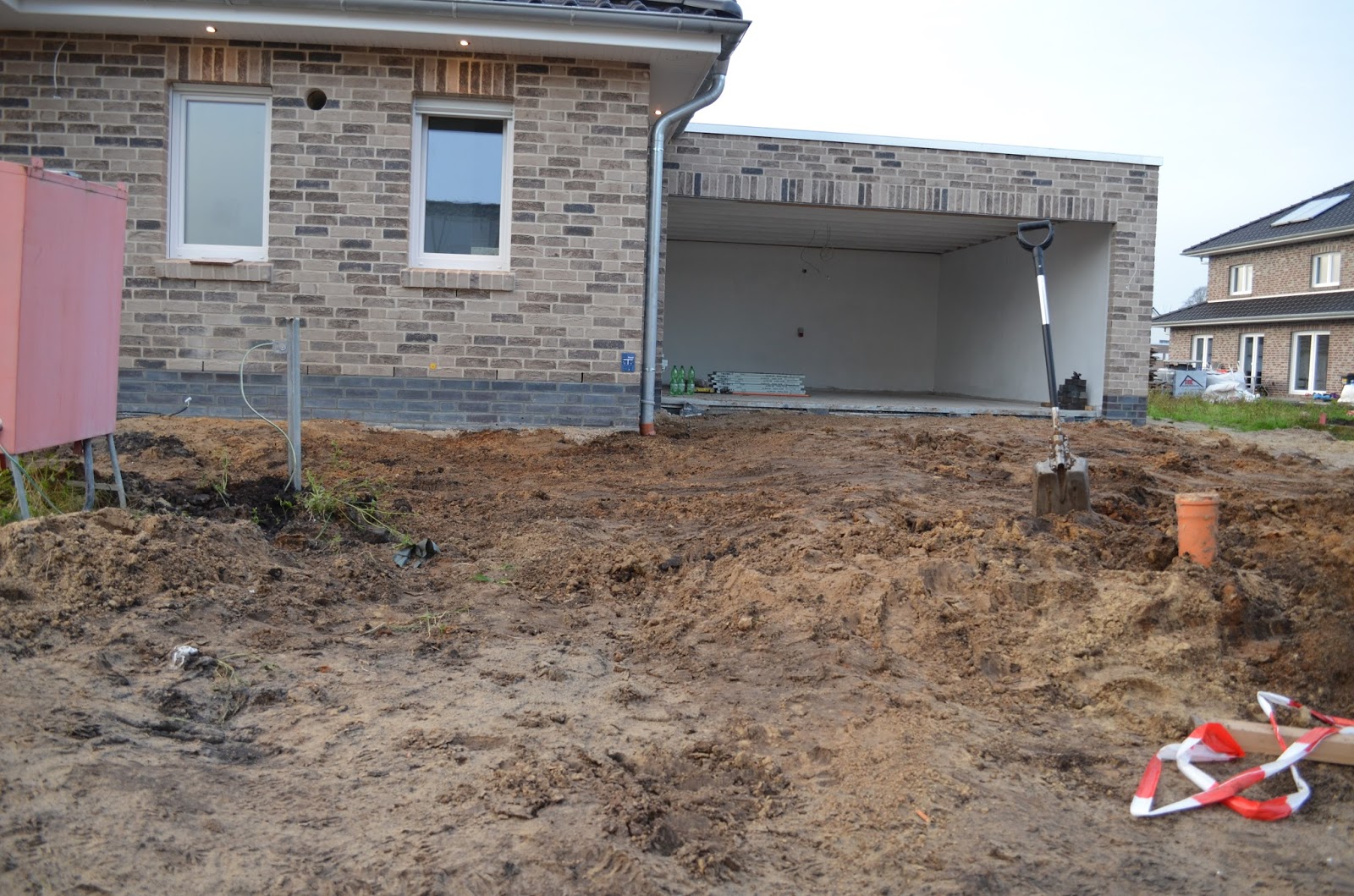

So hier sind die neuesten Bilder:






Hier die Bilder zur Elektrik:




Stufenbeleuchtung

telefonieren können wir also auch!

Es werde Licht....

Die Lieferung der Fliesen erfolgte ebenfalls am 11.12.15. Es war also mal wieder richtig was los und für uns an dieser Stelle auch echt viel zu tun. Martin und ich sind heute extra früh aufgestanden, um die Fliesen ins Haus zu tragen und natürlich auch, um den Graben weiter zu schließen. Ich muss es an dieser Stelle einfach erwähnen: Es waren insgesamt 168 Fliesen-Packungen  (vom Gewicht fange ich jetzt mal gar nicht erst an) außerdem natürlich Kleber, Schienen etc.....Wir sind echt platt für heute. Demnach hier die letzten Bilder für heute:


So sieht es auch im Abstellraum, in der Küche und im Wohnzimmer aus!

ein Schlachtfeld blieb zurück

So dann fehlt ja nur noch dieser verflixte Graben:










Samstag, 5. Dezember 2015

Regen- und Schmutzwasseranschluss, Bautrocknung

Seit dem 23.11.2015 stehen in unserem Häuschen nun 5 Bautrockner der Firma Altrosan und geben so richtig vollgas. Bei jedem Bautrockner trage ich täglich fast 3 Eimer (10l) raus. Dass es tatsächlich so viel sein würde, haben wir auch nicht gedacht. Folglich sind wir total froh, eine professionelle Bautrocknung in Auftrag gegeben zu haben.

Leider war ein Gerät kaputt und musste ausgetauscht werden. Herr Lange hat sich prompt darum gekümmert und nun bleiben alle Trockner sogar noch länger stehen, was wir natürlich sehr begrüßen - ich sag mal scheiß auf die Stromkosten! Es lohnt sich. Ich kann jedem zukünftigen Bauherren nur den Tipp geben, das Geld für die Bautrocknung nicht einzusparen. Man will schließlich nicht gleich Probleme mit Feuchtigkeit im Haus haben. So ist ein Großteil der Feuchtigkeit auf jeden Fall schon mal beseitigt. Und vielleicht holen wir den Betrag dann bei den Heizkosten in kleinem Umfang wieder rein.

Da wir rein theoretisch bereits mit dem Verlegen der Wandfliesen beginnen können, hatte uns Herr Lange einen Heizlüfter zur Verfügung gestellt. Leider war dieses eine Gerät anscheinend zu viel für den Stromkasten und wurde vorerst wieder ausgemustert. Die Sicherung sprang immer wieder raus, sodass die Trockner im Erdgeschoss auch fast 2 Tage nicht liefen. Da die Verweildauer der Geräte nun eh verlängert wurde, ist also trotzdem alles im grünen Bereich.

Ein großen Dankeschön geht mal wieder an unsere fleißigen Nachbarn, die für uns die Wannen leeren, wenn wir es nicht schaffen.

Hier ein paar Bilder von den Wundermaschinen - also den Bautrocknern :-) !


Fenster und Löcher der Lüftungsanlage wurden abgedichtet




Heizlüfter


Am 24.11.2015 wurde der Schmutzwasserkanal angeschlossen und die Regenentwässerung auf dem Grundstück gemacht. Wir haben auf unserer Südseite nun zwei Versickerungsschächte, jeweils ca. 6 m vom Haus entfernt, damit noch genug Platz für die Terrasse vorhanden ist. Viel gibt es dazu nicht zu sagen. Seht selbst:


Versickerungsschächte






Dienstag, 24. November 2015

Der Estrich

Heute vor einer Woche, am 17.11.2015, wurde der Estrich eingebaut/verlegt/gegossen - wie auch immer man das nennt :-) Erst am Sonntag (22.11.2015) durften wir das erste Mal wieder ins Haus. Die Neugier war natürlich groß - endlich ist fast alles im Haus so, wie es letztendlich auch bleiben wird. Momentan sind wir ca. eine Woche voraus, was den Bauzeitenplan angeht. Das freut uns natürlich riesig.

So dann gibt es jetzt auch schon die Bilder:







80 x 80? Das wird noch auf 90 x 90 erweitert...

Dienstag, 17. November 2015

Hausputz mal anders

So langsam sieht es auch innen nach einem Zuhause aus. Die Wände wurden geputzt (Kalkzementputz) und die Folie über der Dämmung der Fußbodenheizung wurde verlegt. Es ist übrigens toll, wenn mal die Männer putzen :-)

Styroporplatten als Dämmung für die FBH
Schutzfolie über den Styroporplatten

Hier wird unsere Nische für das Kaminholz entstehen
Nanu, was machst du denn hier?
Wie es immer so ist - wenn man nicht alles schriftlich festhält....
Wir hatten in der Planungsphase darüber diskutiert, ob man den Verteilerkasten im Schlafzimmer positioniert oder eben in der Galerie. Herr Ernst machte uns den Vorschlag, dass man den Verteilerkasten auch in die Brüstung setzen könne, sofern man die Breite des Brüstungsgeländers daran anpasst. Die Idee fanden wir super. In unserer Ausführungszeichnung sitzt der Kasten, so wie nun auch ausgeführt, vor der Wand. Damals dachte ich, dass das nur aus Gründen der besseren Sichtbarkeit geschehen ist - hätte man vielleicht nochmal nachfragen müssen.

Den Verteilerkasten jetzt noch umszusetzen wäre zwar möglich, allerdings nur mit erhöhtem Aufwand. Und selbst dann würde das Brüstungsmauerwerk an dieser Stelle eine enorme Schwachstelle aufweisen, weil ja die Wandstärke nicht angepasst wurde. Also werden wir damit wohl leben müssen. Vielleicht kann der Trockenbauer noch was zaubern....

Den Tag darauf wurden dann die Schleifen der FBH verlegt:


Eine kleine Hiobsbotschaft gab es dann doch noch. Die EWE rief mich an, um mir mitzuteilen, dass die Hausanschlüsse bei den vorliegenden Gegebenheiten im Haus nicht verlegt werden können. Der Punkt, wo der Gasanschluss gemacht werden soll, liegt zu weit im Haus - normalerweise muss dieser Punkt an der Hauswand sitzen.

Auch diesen Punkt hatten wir damals nochmal geändert, sodass die EWE die ersten Zeichnungen bekam, in denen der Anschlusspunkt noch korrekt war. Naja dumm gelaufen. Der Gaszähler wird nun auch im Technik-Raum sitzen und nicht wie geplant im HWR. Finden wir jetzt sogar besser - von daher ist alles gut. Die Hausanschlüsse sollen am 08.12. gemacht werden - es heißt also: Daumen drücken, dass es bis dahin keinen Frost gibt.
